Подрядчик взыскал 735 тыс. руб. долга, неустойки, будущих санкций и расходов. В упрощенном производстве исход держался на письменном досье: договоре, актах, расчете задолженности, периоде просрочки и понятной логике будущей неустойки.
Карта кейса: объём работ и приёмка связаны с остатком долга, периодом просрочки и самостоятельным расчётом договорной неустойки.
Исполнение подтверждалось не одной итоговой цифрой: договор, документы передачи и поведение заказчика связывали конкретный результат работ с обязанностью его оплатить. Отдельно сопоставили договорную цену, предъявленный объём и документы передачи, чтобы обязанность заказчика не зависела от одной спорной формы.
Взыскание долга и неустойки по договору подряда потребовало отделить стоимость принятого результата от поступивших оплат и показать проверяемое сальдо. В нём раздельно видны исходная стоимость, платежи и неоплаченный остаток — без повторного учёта одной суммы.
Неустойка рассчитывалась по ставке и периоду просрочки отдельно от основного долга. Суд также определил дальнейшее начисление до фактического исполнения обязательства. Такой расчёт позволяет проверить дату начала начисления, дневную ставку, договорный предел и момент остановки санкции.
Основной долг по договору подряда, взысканный с заказчика.
Договорная неустойка за период просрочки до подачи расчета.
Будущая неустойка до фактического исполнения решения суда, в пределах договорного лимита.
Взыскание долга и неустойки по договору подряда: что нужно было доказать
Клиентом по делу выступал подрядчик — ООО ПК «ПИК». Спор возник из договора подряда N МГ-29-20 от 20.01.2020. Подрядчик заявил требование о взыскании задолженности за выполненные работы, договорной неустойки и судебных расходов.
В старом публичном материале по этому делу отдельно отмечалось, что заказчик ссылался на недостатки работ и отсутствие подписанных актов КС-2/КС-3. В новом кейсе мы фиксируем только ту фактуру, которая подтверждается судебным актом и материалом сайта: спор о долге по подряду, приемке результата, качестве работ и расчете санкций.
Что нужно было доказать в арбитраже

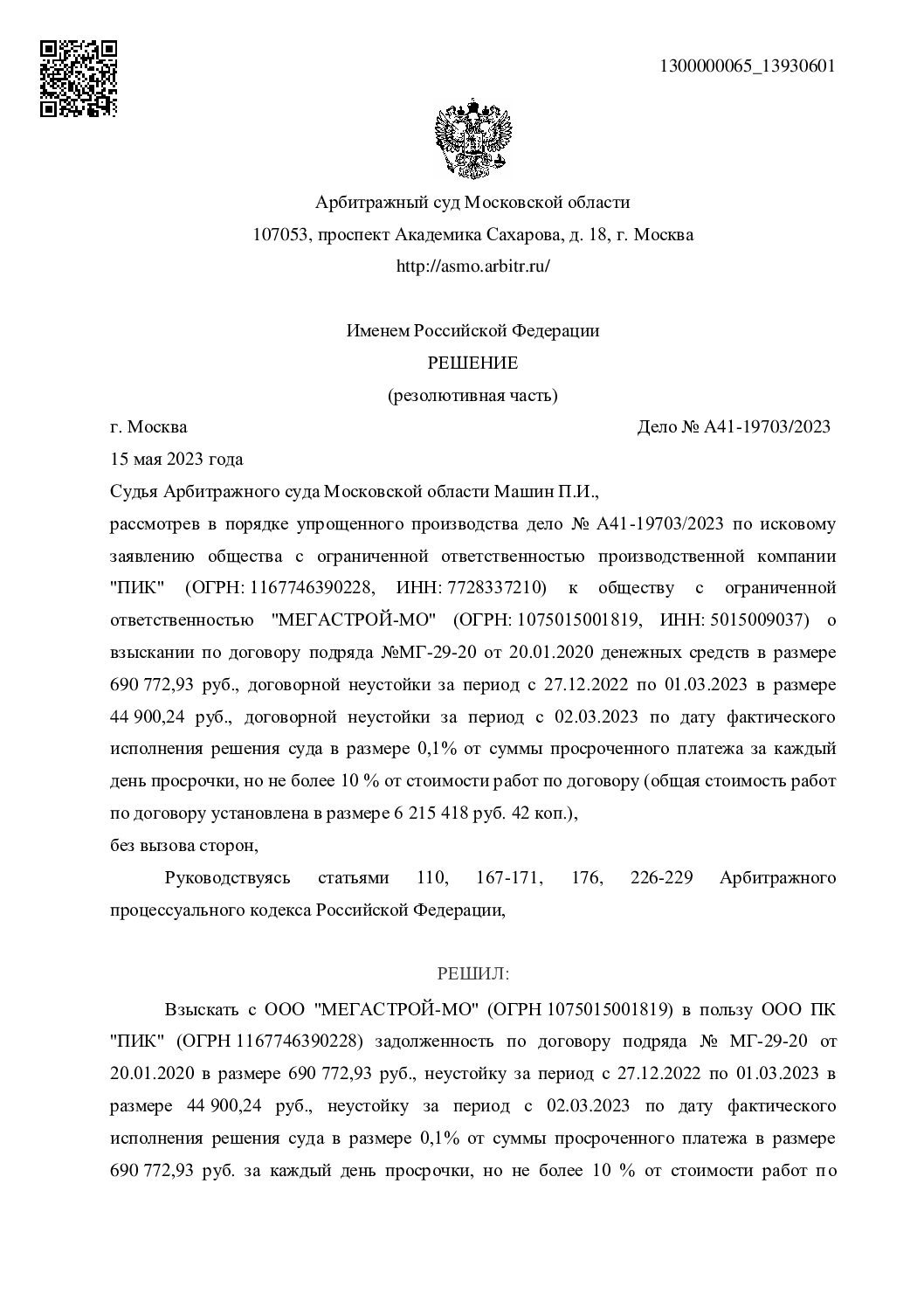

Дело А41-19703/2023
результат: долг + неустойка
- Суд
- Арбитражный суд Московской области.
- Категория
- Взыскание задолженности по договору подряда, договорная неустойка, будущая неустойка, упрощенное производство.
- Ключевой риск
- В упрощенном производстве позиция должна быть собрана документально: суд принимает решение по письменным материалам, поэтому слабый расчет или неполный пакет доказательств резко снижает шансы на взыскание.
Где этот кейс полезен бизнесу
связанные услуги
Дело полезно для подрядчиков, которые взыскивают оплату работ и санкции за просрочку, а также для споров, где заказчик возражает по приемке или качеству результата:
- споры по строительному подряду — общий маршрут по строительному конфликту;
- взыскание долга по договору подряда — если заказчик не оплатил выполненные работы;
- неустойка по договору подряда — если нужно взыскать санкции за просрочку;
- споры по качеству работ — если заказчик ссылается на недостатки результата.
Какие доказательства удержали позицию подрядчика
В делах о взыскании задолженности по подряду суду нужно показать не только сумму долга, но и юридическую цепочку: договор, возникновение обязанности оплатить, период просрочки и договорное основание для санкций.
- договор подряда N МГ-29-20 от 20.01.2020;
- расчет основного долга по выполненным работам;
- расчет договорной неустойки за период просрочки;
- условие договора о будущей неустойке 0,1% в день;
- документы, подтверждающие судебные расходы и госпошлину;
- процессуальная подача, пригодная для рассмотрения в упрощенном производстве.
Что сделал Imperius
Мы собрали позицию вокруг простого, но требовательного к документам вопроса: есть ли у заказчика обязанность оплатить результат и можно ли взыскать не только долг, но и санкции за просрочку. В таких спорах опасно ограничиваться общей фразой «работы выполнены» — суду нужен расчет, договорная база и процессуально аккуратное досье.
Результат по делу
Суд взыскал с ООО «МЕГАСТРОЙ-МО» в пользу ООО ПК «ПИК» задолженность 690 772,93 руб., договорную неустойку 44 900,24 руб., будущую неустойку 0,1% от суммы просроченного платежа за каждый день просрочки в пределах договорного лимита, а также 17 713 руб. расходов по уплате государственной пошлины.
Для подрядчика это означало, что спор не ограничился только взысканием основного долга: суд также признал право на санкции за просрочку и компенсацию судебных расходов.
Вывод для подрядчиков в похожей ситуации
Даже относительно компактный подрядный спор требует нормального доказательного досье. Если заказчик не платит, нужно заранее собрать договор, закрывающие документы, расчет долга, расчет неустойки, доказательства направления документов и процессуально чисто сформулировать требования.
Отдельно важно считать будущую неустойку: она помогает не обнулять экономику спора, если заказчик затягивает исполнение решения после суда.
Как проверить расчёт до подачи иска
В деле А41-19703/2023 требования рассматривались в упрощённом производстве, поэтому расчёт должен был читаться без устных пояснений. Практическая проверка начинается не с итоговой суммы, а с шести самостоятельных вопросов. Если хотя бы один из них не связан с договором и первичными документами, ответчик получает основание спорить со всем требованием.
1. Из какого обязательства возник долг
Сначала фиксируются договор, приложение с объёмом работ, цена и условие об оплате. Затем каждому предъявленному этапу сопоставляются акт, документ передачи или другой след фактического результата. В расчёте должна быть видна не только стоимость работ, но и дата, когда заказчик обязан был принять результат либо направить мотивированные замечания.
2. Как получено сальдо задолженности
Исходная стоимость, принятый объём и все поступившие платежи сводятся построчно. Аванс, частичная оплата и удержания нельзя смешивать в одной общей цифре: для каждой суммы нужны дата, назначение и документ-основание. Такая сверка показывает суду, что подрядчик не требует повторной оплаты и отделяет бесспорный остаток от спорной части.
3. С какой даты считается просрочка
Начало начисления зависит от договорного срока оплаты и события, которое его запускает: подписания акта, истечения срока на приёмку, получения счёта либо комплекта документов. Календарь должен учитывать направление документов и условия договора, а не только дату, удобную истцу. Ошибка в один период способна сделать уязвимым весь расчёт неустойки.
4. Какая ставка и какой предел применяются
Договорная ставка 0,1% проверяется вместе с базой начисления, количеством дней и установленным договором лимитом. В таблице лучше разделить основной долг, уже начисленную неустойку и санкцию на будущее. Тогда суд может воспроизвести арифметику по каждому периоду, а ответчик — сформулировать конкретное возражение вместо общего несогласия с суммой.
5. Почему будущая неустойка не дублирует текущую
Уже начисленная санкция заканчивается на контрольную дату расчёта. Будущая начинается со следующего дня и продолжается до фактического исполнения в пределах договорного ограничения. В иске нужно прямо назвать базу, ставку, начальную дату и условие прекращения начисления. Это сохраняет экономический смысл решения, если должник не платит сразу после суда.
6. Достаточно ли письменного досье
Для упрощённого производства отдельно проверяются доказательства направления актов, претензии и расчёта другой стороне, полномочия подписантов, платёжные документы и подтверждение судебных расходов. Суд рассматривает письменный комплект, поэтому внутренне понятная бухгалтерии таблица должна стать процессуально проверяемым документом: с хронологией, ссылками на приложения и однозначным итогом.
Такой порядок полезен и за пределами конкретного дела: он позволяет до подачи иска увидеть разрыв между фактическим исполнением, договорной обязанностью и заявленной суммой. Если расчёт воспроизводится по документам, позиция остаётся понятной суду, оппоненту и специалисту, который будет контролировать исполнение решения.
Мини-чеклист подрядчика перед иском
- договор и приложения с объемом работ;
- акты, переписка и подтверждение передачи результата;
- расчет основного долга и периода просрочки;
- условие договора о неустойке и лимите санкций;
- расходы, которые можно взыскать вместе с основным требованием.
Частые вопросы по похожим подрядным спорам
Можно ли взыскать не только долг, но и будущую неустойку?
Да, если договор предусматривает санкции за просрочку и требование правильно рассчитано. Суд может взыскать неустойку до фактического исполнения решения с учетом договорного лимита.
Что важно для упрощенного производства?
Нужно сразу дать суду полный письменный комплект: договор, расчет, подтверждение долга, документы по оплате и доказательства судебных расходов. В упрощенном производстве слабые пояснения трудно компенсировать устным выступлением.
Что делать, если заказчик ссылается на недостатки работ?
Нужно отделить реальные мотивированные возражения от попытки затянуть оплату. Помогают акты, переписка, фотофиксация, экспертные документы, доказательства направления результата и своевременная реакция на претензии заказчика.
Следующий шаг
Проверить расчет до суда
Передайте договор, акты, платежи и расчет санкций. Мы вернем карту взыскания: что можно заявлять, что нужно исправить и какой формат процесса подходит.
