Судебный кейс / 16.05.2026

Взыскали 132 млн руб. по строительному подряду при неподписанных актах КС-2/КС-3

Судебный кейс по делу А40-172736/23-113-1374: подрядчик доказал выполнение строительных работ, согласование дополнительных работ и взыскал с заказчика 132 млн руб. задолженности.

А40-172736/2023 первая инстанция 132 млн руб. взыскано
Контакты юриста Читать разбор

Подрядчик взыскал 132 млн руб. по строительному подряду при споре о неподписанных актах КС-2/КС-3. Суду нужно было показать не лозунг о выполненных работах, а фактическую приемку, переписку, направление актов и согласование дополнительных объемов.

132 млн руб.

Взыскано с заказчика в пользу подрядчика как задолженность за выполненные работы.

194 млн руб.

Суд признал факт выполнения строительных работ на эту сумму.

100+ млн руб.

Дополнительные работы, согласование которых нужно было доказать в арбитраже.

Ситуация: подрядчик выполнил работы, заказчик не подписал часть актов

Клиентом по делу выступал подрядчик. Спор возник из строительного подряда: работы были выполнены, документы направлены заказчику, но оплата поступила не в полном объеме. Отдельный риск был в том, что часть актов не была подписана заказчиком, а значит спор мог перейти в плоскость “работы не приняты, долг не доказан”.

Для подрядчика это типовая, но опасная ситуация. Если ограничиться только договором и односторонними актами, заказчик может строить защиту на неподписанных КС-2/КС-3, несогласованных дополнительных работах, отсутствии приемки или якобы недостатках результата.

Что нужно было доказать в арбитраже

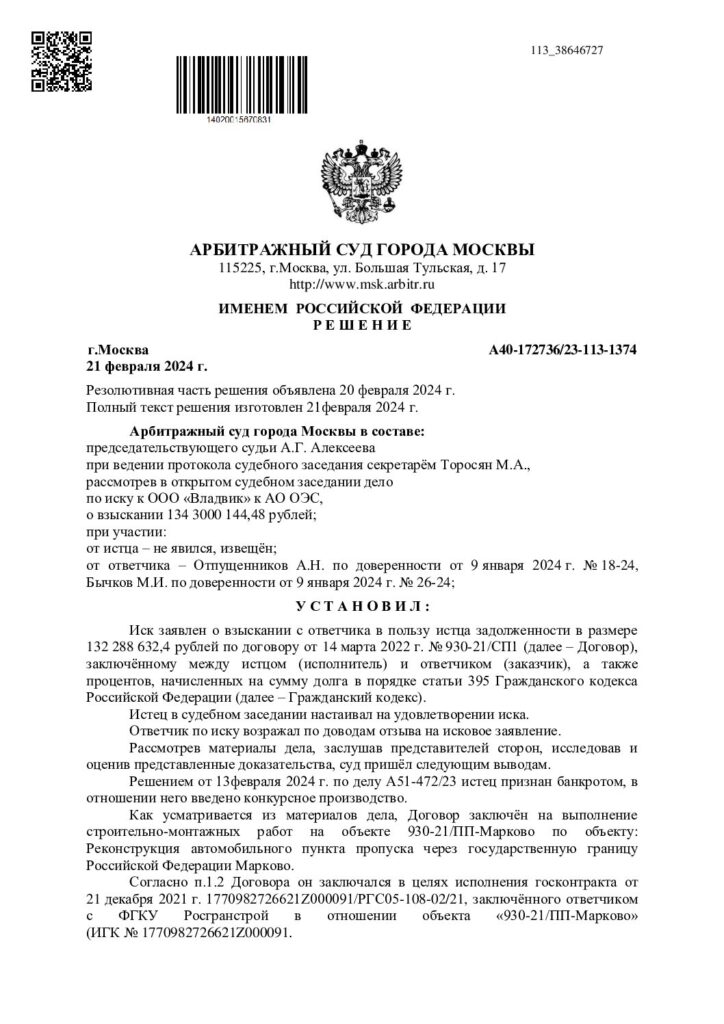

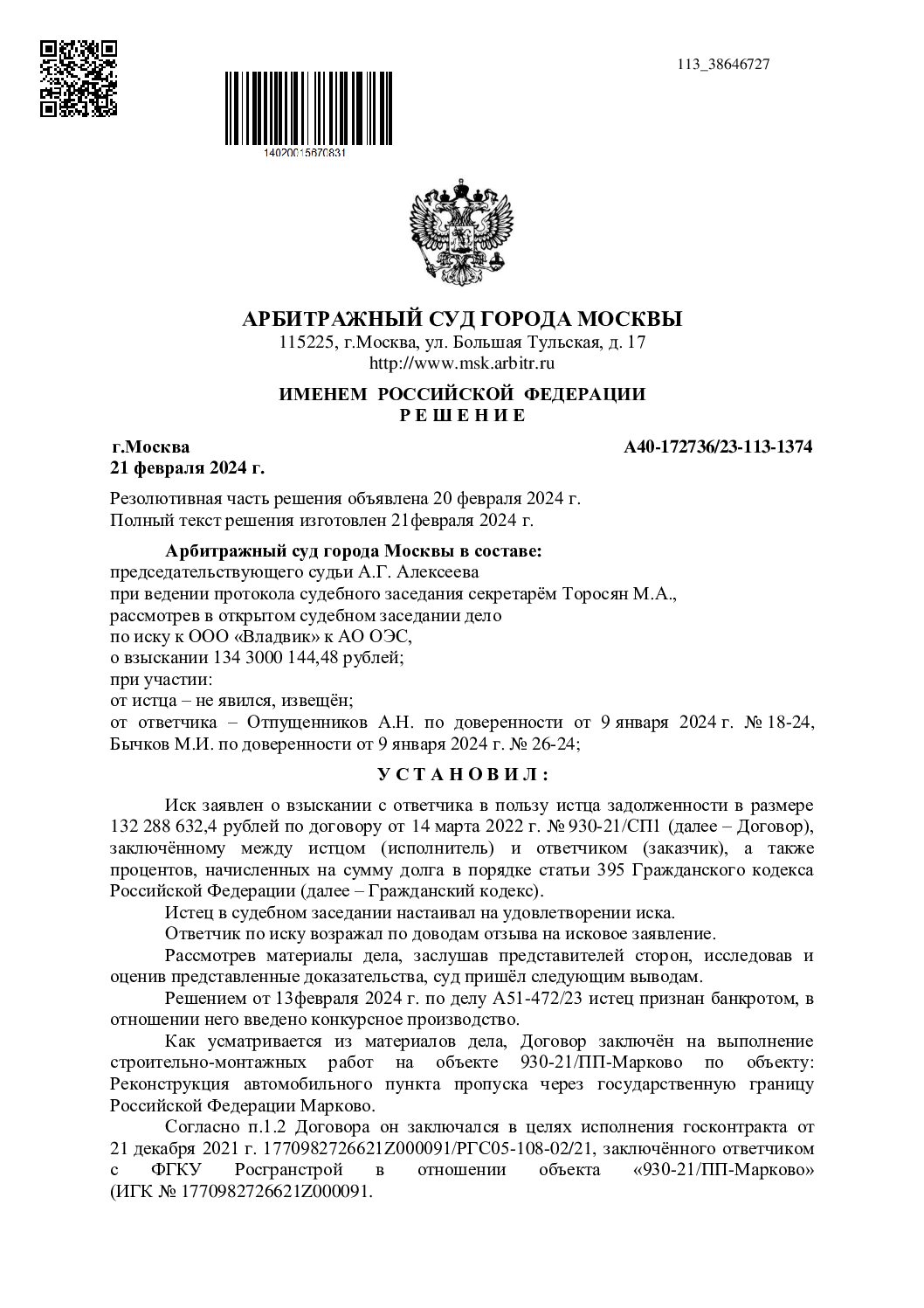

Дело А40-172736/23-113-1374

результат: 132 млн руб.

Суд
Арбитражный суд города Москвы.

Категория
Взыскание задолженности по строительному подряду, приемка работ, КС-2/КС-3, дополнительные работы.

Ключевой риск
Заказчик не подписал часть актов, а спорная сумма зависела от того, удастся ли доказать фактическое выполнение и направление документов.

Где этот кейс полезен бизнесу

связанные услуги

Дело связано не только с взысканием долга, но и с приемкой работ, КС-2/КС-3, дополнительными работами и защитой подрядчика в арбитраже. Если спор похож по фактуре, начните с профильного сценария:

Какие доказательства удержали позицию подрядчика

В таких спорах суд смотрит не на одну бумагу, а на всю цепочку исполнения. В позиции подрядчика были важны:

  • договор и документы по объему работ;
  • акты КС-2 и справки КС-3;
  • доказательства направления актов заказчику;
  • переписка и документы, подтверждающие согласование дополнительных работ;
  • отсутствие своевременного мотивированного отказа от приемки;
  • связь между выполненными работами, объектом и заявленной суммой долга.

Что сделал Imperius

Мы собрали позицию не вокруг формулы “работы выполнены”, а вокруг доказуемой хронологии: какие работы выполнялись, как они подтверждались, когда и каким образом заказчик получал документы, почему неподписанные акты не обнуляют право подрядчика на оплату.

01Собрали документы по объему и стоимости работ
02Показали направление актов и отсутствие мотивированного отказа
03Доказали долг и добились взыскания в арбитраже

Результат по делу

Суд признал факт выполнения работ на 194 млн руб. и взыскал с заказчика в пользу подрядчика 132 млн руб. основного долга. Для подрядчика это означало, что неподписанные заказчиком акты не разрушили позицию, потому что спор был подтвержден всей совокупностью доказательств.

Открыть карточку дела в КАД

Вывод для подрядчиков в похожей ситуации

Если заказчик не подписывает КС-2/КС-3 и не платит, нельзя ждать, что спор решится сам. Нужно заранее фиксировать направление актов, сохранять переписку, подтверждать объем работ, отдельно собирать доказательства по дополнительным работам и проверять, был ли мотивированный отказ от приемки.

Сильная позиция подрядчика строится не на одном акте, а на досье: договор, акты, сметы, переписка, журнал работ, фотофиксация, документы по направлению и расчет задолженности. Именно такая логика позволяет взыскивать долг по строительному подряду даже при неподписанных актах.

Практические опоры в споре по КС-2/КС-3

  • Направление актов. Важно доказать, что заказчик получил закрывающие документы и мог заявить мотивированные возражения.
  • Фактическое выполнение. Суд смотрит на переписку, исполнительную документацию, журнал работ, фотофиксацию и поведение сторон.
  • Дополнительные работы. Их нужно связывать с объектом, необходимостью выполнения и согласованием хотя бы через поведение заказчика.

Комментарий юриста

Неподписанный акт сам по себе не уничтожает право подрядчика на оплату. Но подрядчик должен заменить отсутствующую подпись совокупностью доказательств: направление, приемка, использование результата, отсутствие своевременного мотивированного отказа.

Мини-чеклист по крупному строительному спору

  • собрать договор, сметы, КС-2/КС-3 и исполнительную документацию;
  • подтвердить направление актов заказчику;
  • отдельно описать дополнительные работы и их согласование;
  • проверить, были ли мотивированные возражения в срок;
  • связать сумму и объем работ с конкретными документами, а не общей позицией.

Частые вопросы по похожим подрядным спорам

Можно ли взыскать долг, если заказчик не подписал КС-2/КС-3?

Да, если подрядчик докажет выполнение работ, направление актов заказчику и отсутствие обоснованного мотивированного отказа. Важна совокупность доказательств, а не только подпись на акте.

Что делать с дополнительными работами?

Нужно отдельно доказывать согласование, необходимость, объем и стоимость дополнительных работ. Помогают переписка, сметы, исполнительная документация, акты, фотофиксация и поведение заказчика после выполнения.

Когда подрядчику стоит идти в арбитраж?

Когда заказчик уклоняется от приемки, не дает мотивированный отказ, не оплачивает результат или пытается использовать неподписанные акты как способ не платить. До иска важно собрать доказательственное досье и расчет суммы.

Следующий шаг

Проверить расчет до суда

Передайте договор, КС-2/КС-3, переписку, фотофиксацию, платежи и замечания. Мы вернем карту взыскания или защиты по каждому блоку работ.
