Судебный кейс / 26.09.2026

Неустойка после отказа от договора: суд исключил 995 тыс. руб.

Заказчик письменно сообщил о прекращении договора, но продолжил считать пеню до более поздней даты. Суд ограничил период и отказал во взыскании 995 569,24 руб.

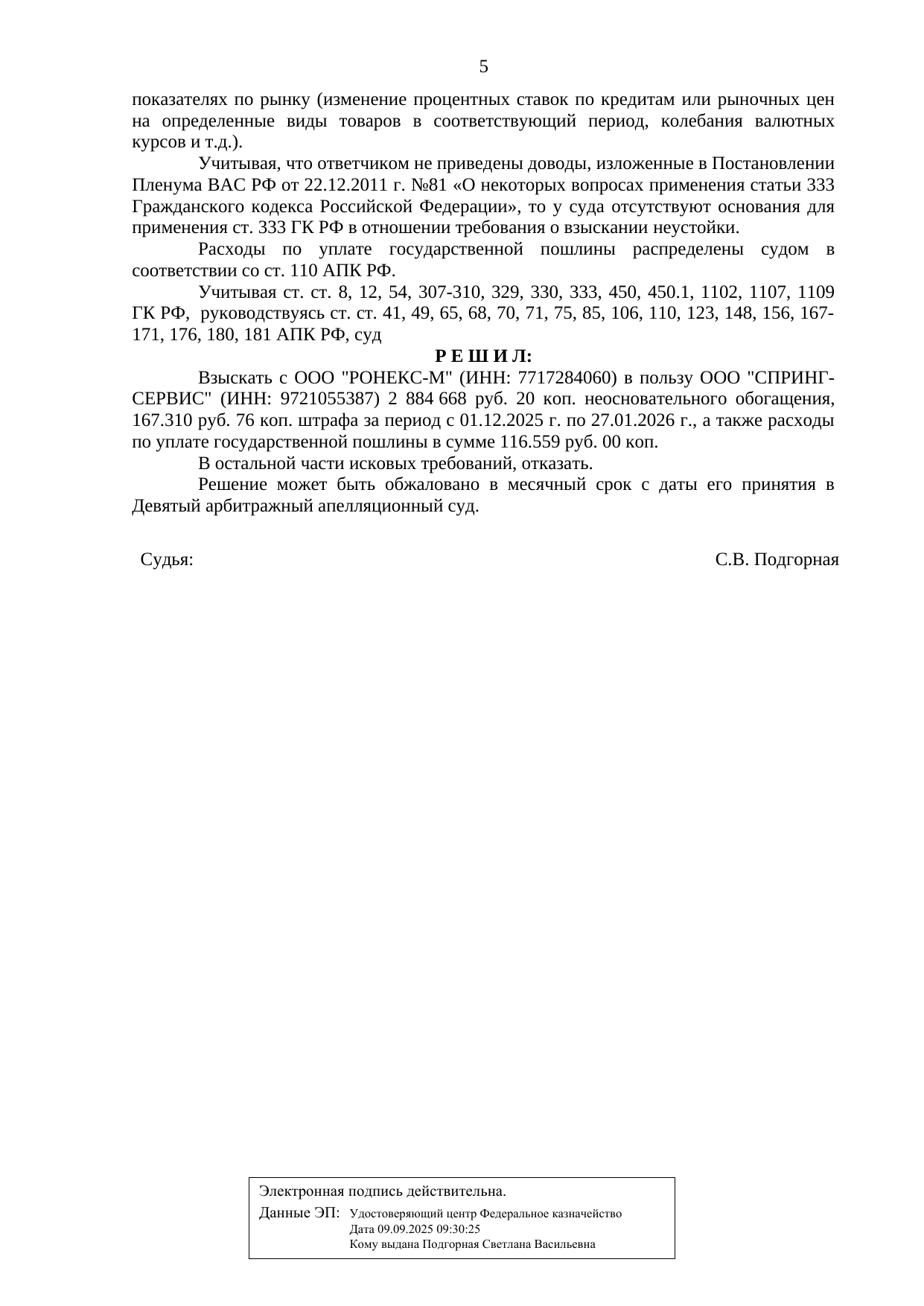

А40-111474/2026 Решение суда: во взыскании 995 569,24 руб. неустойки отказано Отказ во взыскании 995 569,24 руб.
Контакты юриста Читать разбор

Неустойка после отказа от договора стала спорной частью требования заказчика, который потребовал вернуть аванс за незавершённые работы и начислил подрядчику пеню до 2 марта 2026 года. Однако в деле было его письмо от 27 января, которое суд расценил как отказ от договора.

Неустойка после отказа от договора — отказ во взыскании 995 тысяч рублей по делу А40-111474/2026
Ключевой результат и риск дела. Подробные доказательства раскрыты ниже.

Команда Imperius представляла ООО «РОНЕКС-М». Суд взыскал с подрядчика весь заявленный основной долг — 2 884 668,20 руб. — и 167 310,76 руб. неустойки вместо заявленных 1 162 880 руб. Таким оказался итог спора о неустойке после отказа от договора: во взыскании 995 569,24 руб. пени отказано.

Суд не признал просрочку заказчика и отклонил доводы о препятствиях выполнению работ. Принят был довод, по которому неустойка после отказа от договора не начисляется за просрочку выполнения уже прекращённой обязанности. Решением от 16 сентября 2026 года период начисления был ограничен датой письма заказчика об отказе от договора.

Подряд на 12,64 млн руб. и незавершённые работы

Стороны заключили договор на устройство спринклерного пожаротушения и внутреннего противопожарного водоснабжения в многофункциональном центре «Кожевники». Цена работ составляла 12 640 000 руб., конечный срок — 30 ноября 2025 года при условии строительной готовности и доступа на объект.

Подрядчик ссылался на препятствия со стороны заказчика и невозможность продолжать отдельные работы. Но суд указал, что надлежащие уведомления по статье 716 ГК РФ не доказаны. Переписка в чатах не позволила достоверно определить участников и их полномочия.

Это важная граница кейса: суд не установил просрочку заказчика. Поэтому мы не выдаём отклонённый довод за результат. Защита сработала там, где имелось однозначное письменное доказательство.

Более 4 млн руб. требований

Заказчик потребовал вернуть 2 884 668,20 руб. неотработанного аванса и взыскать 1 162 880 руб. пени за период с 1 декабря 2025 года по 2 марта 2026 года. Расчёт исходил из того, что обязательство выполнить работы продолжало нарушаться весь этот период.

В деле имелось письмо заказчика от 27 января 2026 года, которое суд расценил как отказ от договора. Поэтому защита оспаривала неустойку после отказа от договора — начисление пени за выполнение работ после установленной судом границы периода.

Неотработанный аванс
Заявлено
2 884 668,20 руб.
Результат первой инстанции
Взыскан полностью
Неустойка
Заявлено
1 162 880 руб.
Результат первой инстанции
Взыскано 167 310,76 руб.
Отклонённая часть пени
Заявлено
—
Результат первой инстанции
995 569,24 руб.

В такой конфигурации неустойка после отказа от договора зависит не только от арифметики. Сначала нужно определить, когда прекратилось обеспеченное пенёй обязательство выполнять работы.

Неустойка после отказа от договора: суд смотрит на волю

Односторонний отказ работает через уведомление другой стороны. Для суда важна не только формальная шапка документа, но и то, выражена ли в тексте ясная воля прекратить договорные отношения.

Суд расценил содержание письма от 27 января 2026 года как отказ заказчика от договора. При расчёте спорной пени суд определил 27 января последним днём начисления. Этот вывод относится к обстоятельствам данного дела: его нельзя переносить на любое письмо с упоминанием расторжения.

Именно поэтому неустойка после отказа от договора была ограничена. После прекращения обязанности выполнять работы нельзя продолжать начислять санкцию за просрочку их выполнения на прежнем основании.

Это не универсальное правило о прекращении любой неустойки. Санкции за нарушения, допущенные до отказа, сохраняются; отдельные обязанности могут действовать после расторжения по закону или договору. Всегда нужно определить, какое именно обязательство обеспечивала пеня.

995 569,24 руб. исключено из расчёта

Разрешая вопрос о неустойке после отказа от договора, суд принял довод о значении письма от 27 января 2026 года и ограничил период начисления пени датами с 1 декабря 2025 года по 27 января 2026 года. Просьбу снизить пеню по статье 333 ГК РФ суд отклонил.

По итогам рассмотрения дела взысканы 2 884 668,20 руб. неотработанного аванса и 167 310,76 руб. неустойки. Во взыскании оставшихся 995 569,24 руб. неустойки отказано.

Основной долг взыскан полностью. Доводы подрядчика о препятствиях со стороны заказчика отклонены; принятый довод защиты касался окончания периода начисления пени.

Неустойка после отказа от договора — решение по делу А40-111474/2026
Резолютивная часть решения: взысканы основной долг и 167 310,76 руб. пени; в остальной части иска отказано.

Как не потерять дату прекращения договора

Чтобы корректно рассчитать неустойку после отказа от договора, нужно проверить право на односторонний отказ и ясно установить, от какого договора и в какой части сторона отказалась. Отдельно определяют момент наступления последствий: по общему правилу — получение уведомления, в том числе когда оно считается доставленным по статье 165.1 ГК РФ, если закон или договор не предусматривают иного. Нельзя определять этот момент только по дате письма или по дате, которую назвал отправитель.

  • не смешивайте предложение обсудить расторжение с уже принятым решением отказаться от договора;
  • прямо укажите на отказ от договора полностью или в части, а не только на приостановку работ или намерение обсудить расторжение;
  • подтвердите полномочия подписанта;
  • сохраните доказательство доставки и состав вложения;
  • при расчёте разграничьте периоды до и после момента, когда отказ повлёк прекращение обеспеченного пенёй обязательства;
  • проверьте, какие обязанности по смыслу договора сохраняются после прекращения.

Подрядчику также важно соблюдать статью 716 ГК РФ: письменно предупреждать о препятствиях, приостанавливать работы в предусмотренном порядке и сохранять доказательства получения уведомлений. В этом деле неформальной переписки оказалось недостаточно. Это полезный отрицательный урок наряду с принятым доводом.

Поэтому неустойка после отказа от договора требует отдельной хронологии: возникновение просрочки, доставка уведомления, прекращение обеспеченной обязанности и расчёт санкции только за допустимый период.

Правовая оценка письма входит в сопровождение расторжения договора подряда. Если спор уже предъявлен, важно отдельно строить защиту подрядчика в арбитраже и не смешивать доказанные и недоказанные причины просрочки.

Итог дела и практический вывод

По делу А40-111474/2026 суд взыскал 167 310,76 руб. неустойки вместо заявленных 1 162 880 руб. и отказал во взыскании 995 569,24 руб.

Для расчёта важно установить не просто дату письма, а момент, когда отказ прекратил обязательство, за нарушение которого начислялась неустойка после отказа от договора. В этом деле суд связал окончание периода начисления с письмом от 27 января 2026 года.
